复合土工膜铺设施工工艺流程

文章出处:admin 人气:1557发表时间:2020-03-11 07:36:47
导读:在坝表面铺设复合土工膜以前,先应做好附近的联接。将防渗土工膜弯曲钢筋锚固在砼压模条内。复合土工膜要打一皱褶。复合土工膜的铺设不必绷得过紧,需留1.5%上下的富有度,尤其

  维修水坝边坡、消除坝坡与基本杂土、尖石;自下往上面铺设、粉细砂d≤0.2mm(厚100mm)基础垫层;在坝表面铺设复合土工膜以前,先应做好附近的联接。①与溢流坝左侧墙的联接,将左侧墙清除之后,在上下游侧作一混泥土锚墩,将复合土工膜弯曲埋进墩内。留意在墩内的上下游侧复合土工膜要打一皱褶。②与砼压模条的联接。将防渗土工膜弯曲钢筋锚固在砼压模条内。复合土工膜要打一皱褶。③与现浇板砼脚槽的联接同②。④与现浇板砼马道的联接同②。

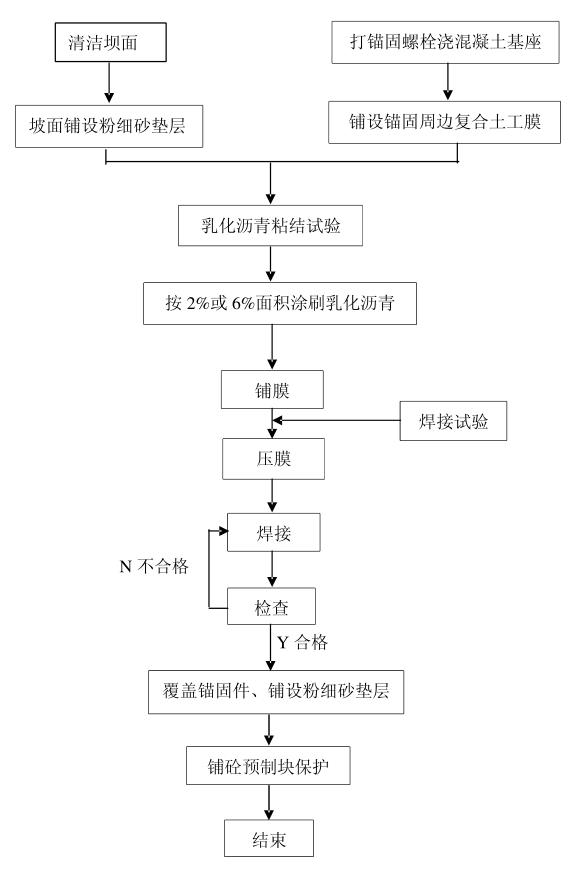

复合土工膜铺设施工工艺流程

  土工膜厂家建议:铺设复合土工膜:防渗土工膜选用二布一膜,规格型号为600g/m2,选用坝顶便携式起重机牵引带复合土工膜防水卷材,自下而上铺设。将复合土工膜在坝顶一卷卷分开,然后顺势往下滚铺。复合土工膜两张拼凑处留边10cm,正中间的膜用全自动爬取ZPR-210热熔焊机或TH-1热熔焊机成双道焊缝,每条焊缝宽10mm,用标准气压针在双焊缝片间打气查验焊缝品质,双面的纺织物用手提式工业缝纫机缝线。


  复合土工膜的铺设不必绷得过紧,需留1.5%上下的富有度,尤其是在与界限联接时,应留出更大一点的伸缩式量,以可用平均气温转变和基本的地面沉降。因为膜厚不可以折扣,可做成波浪状。常见问题:复合土工膜包裝好后,运送中途包装用品不可以损坏,不可以贴近明火;复合土工膜运往施工工地要储放在清凉干躁的库房内,按包裝的序号运往坝顶相对性应的序号部位;铺设焊接的工作员不可穿钉底鞋,需穿软底鞋,工作员不可在铺设坝坡抽烟点火;hdpe土工膜铺设后,应立刻由上而下铺设一层厚100mm,粒度≤0.2的粉细砂基础垫层,随后,用薄厚为120mm的砼预制构件块铺设做维护,施工队伍在坝坡实际操作时,须系安全带,起重机应配置动设备。
